中小企業からサンリオなどの大手企業まで、計100社以上へのAI・DX支援実績あり。
AI(Antigravity等)導入設計/開発からkintone等のSaas開発・運用伴走が得意領域。
「予算が少ない」「既存の業務を変えずにデジタル化したい」そういったお客様のご状況を踏まえて、最適な提案を進めることを心掛けています!
本記事を読めば、工程管理AIの導入順序を3領域で整理し、半年単位のデータ整備を前提に現場を止めず自動化を進められるようになります。
中小工場では、紙の指示書、口頭伝達、設備稼働の見えにくさが重なり、工程判断が一部の担当者に集中しがちです。
AIzen株式会社は、業務アプリ開発とAI導入支援の経験をもとに、既存設備を活かした小さな自動化から、日々の工程管理を安全に無理なく改善する考え方を解説します。

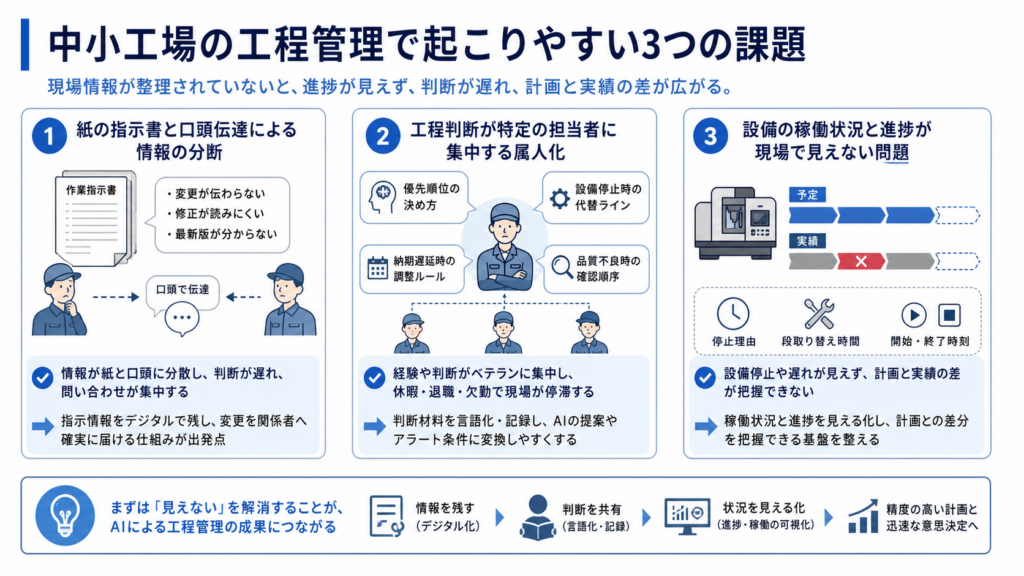

中小工場の工程管理で起こりやすい3つの課題

中小工場の工程管理では、最新設備がないことよりも、現場情報が整理されていないことが大きな課題になります。紙、ホワイトボード、口頭連絡、担当者の経験が別々に存在し、全体の進捗を同じ粒度で確認できない状態です。
AI導入を検討する前に、まず現場で何が見えていないのかを確認する必要があります。ここを飛ばすと、入力データが不足し、期待した精度が出ません。
紙の指示書と口頭伝達による情報の分断
紙の作業指示書は現場で扱いやすい一方、変更履歴や進捗を共有しにくいです。朝礼で伝えた段取り変更が一部のラインに伝わらない、手書きの修正が読みにくい、最新版が分からないといった問題が起こります。
多品種少量生産では、品番、納期、仕様変更、検査条件が細かく変わります。情報が紙と口頭に分散すると、工程ごとの判断が遅れ、現場マネージャーへ問い合わせが集中します。AIで自動化する前に、指示情報をデジタルで残し、変更が関係者へ届く状態を作ることが出発点です。
工程判断が特定の担当者に集中する属人化
工程管理では、「この製品なら先に加工したほうがよい」「この設備は午後に止まりやすい」「この担当者なら段取り替えが早い」といった経験知が重要です。ただし、その判断が特定のベテランや現場マネージャーだけに集中すると、休暇や退職、急な欠勤で現場が回りにくくなります。
属人化が強い現場では、AIに判断を任せる以前に、判断材料を言語化する必要があります。優先順位の決め方、納期遅延時の調整ルール、設備停止時の代替ライン、品質不良時の確認順序などです。これらを記録すれば、AIによる提案やアラートの条件に変換しやすくなります。
設備の稼働状況と進捗が現場で見えない問題
工程管理でよく起こるのが、「予定では進んでいるはずだが、実際には設備が止まっていた」という状態です。設備の稼働、停止理由、段取り替え時間、作業開始と終了の時刻が記録されていないと、計画と実績の差を追えません。
各ラインを歩いて確認する運用では、状況把握に時間がかかります。確認した情報がすぐ共有されなければ、後工程や出荷担当は古い予定を前提に動いてしまいます。AIによる工程管理では、まず稼働状況と進捗を見える化し、計画との差分を把握できる基盤を作ることが重要です。

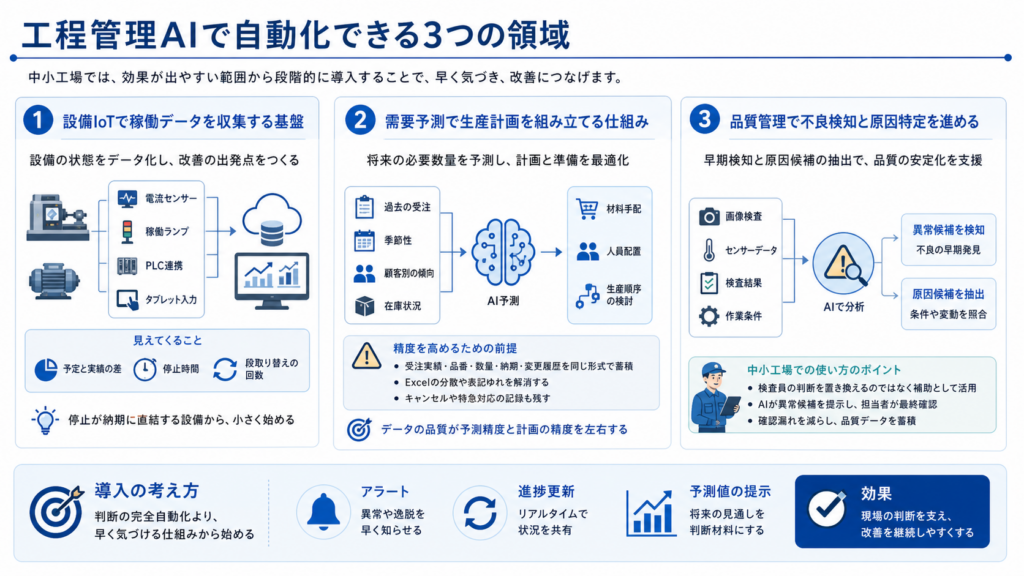

工程管理AIで自動化できる3つの領域

工程管理AIは、いきなり全工程を自動で最適化するものではありません。中小工場では、設備データの収集、需要予測、品質確認の3領域に分けて、効果が出やすい範囲から導入するのが現実的です。
最初は判断の完全自動化よりも、現場マネージャーが早く気づける仕組みを作ることが重要です。アラート、進捗更新、予測値の提示など、人の判断を助ける形から始めると定着しやすくなります。
設備IoTで稼働データを収集する基盤
設備IoTは、工程管理AIの前提になるデータ収集基盤です。古い設備でも、電流センサー、稼働ランプの取得、PLC連携、作業者によるタブレット入力などを組み合わせれば、稼働中、停止中、段取り中といった状態を記録できます。
最初から全設備を接続する必要はありません。停止が納期に直結する設備、担当者確認が多い設備から始めます。稼働データが取れるようになると、予定と実績の差、停止時間、段取り替えの回数が見え、改善対象を数字で話せるようになります。
需要予測で生産計画を組み立てる仕組み
需要予測AIは、過去の受注、季節性、顧客別の注文傾向、在庫状況などをもとに、今後の必要数量を予測する仕組みです。予測値を使えば、材料手配や人員配置、生産順序の検討に使えます。
ただし、需要予測は入力データの品質に強く影響されます。過去受注がExcelに分かれている、品番の表記ゆれがある、キャンセルや特急対応の記録がない状態では、精度は安定しません。まずは受注実績、品番、数量、納期、変更履歴を同じ形式で蓄積します。
品質管理で不良検知と原因特定を進める
品質管理では、画像検査、センサーデータ、検査結果、作業条件を組み合わせることで、不良の早期検知や原因候補の抽出ができます。外観検査画像から傷や欠けを検知する、温度や圧力の変動と不良発生を照合するといった使い方です。
中小工場で重要なのは、検査員の判断をすぐ置き換えることではなく、確認漏れを減らす補助として使うことです。AIが異常候補を示し、担当者が最終確認する流れにすれば、品質データも蓄積できます。

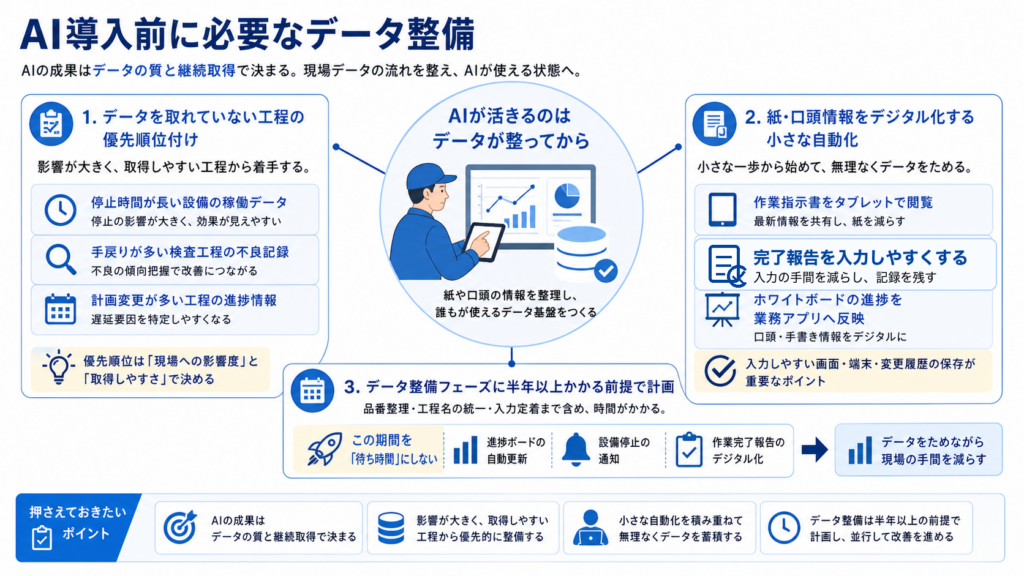

AI導入前に必要なデータ整備

工程管理AIの成果は、導入したツールの性能だけで決まりません。むしろ、どの工程で、どの粒度のデータを、どれくらい継続して取れているかが重要です。
AIzen株式会社が業務自動化の相談で重視しているのも、最初にAIを選ぶことではなく、現場データの流れを整理することです。紙や口頭の情報を段階的にデジタル化し、AIが使える状態へ近づけます。
データを取れていない工程の優先順位付け
データ整備では、すべての工程を同時に記録しようとすると負担が大きくなります。まず、納期遅延、不良、設備停止、確認待ちが多い工程を選び、足りない情報を確認します。
優先順位は、現場への影響度と取得しやすさで決めます。停止時間が長い設備の稼働データ、手戻りが多い検査工程の不良記録、計画変更が多い工程の進捗情報は、改善効果が見えやすい領域です。
紙・口頭情報をデジタル化する小さな自動化
紙や口頭情報のデジタル化は、AI導入前の実務的な第一歩です。作業指示書をタブレットで閲覧する、完了報告をQRコードで入力する、ホワイトボードの進捗を業務アプリへ反映するなど、小さな自動化から始められます。
この段階では、高度なAIよりも、入力しやすい画面、現場で使える端末、変更履歴の保存が重要です。無理なく使える仕組みを先に作れば、後から予測や異常検知を行うときのデータ基盤になります。
データ整備フェーズに半年以上かかる前提
需要予測AIや工程最適化AIを使うには、一定期間の実績データが必要です。中小工場では、品番整理、工程名の統一、作業実績の入力定着まで含め、データ整備に半年以上かかる前提で計画するのが現実的です。
重要なのは、この期間を「待ち時間」にしないことです。進捗ボードの自動更新、設備停止の通知、作業完了報告のデジタル化など、すぐ効果が出る改善を並行します。データをためながら現場の手間を減らします。

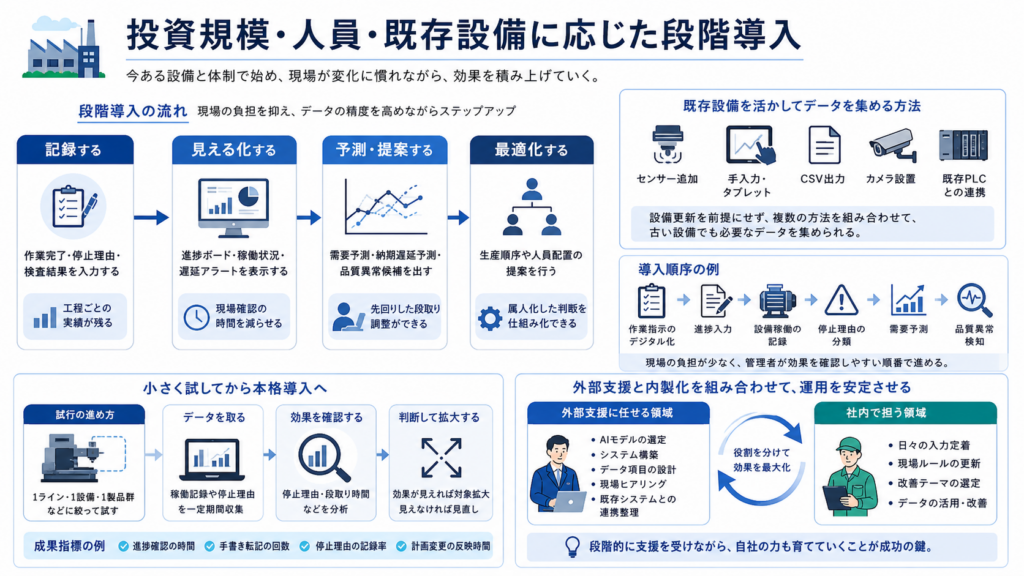

投資規模・人員・既存設備に応じた段階導入

中小工場のAI導入では、投資規模、人員、既存設備の制約を前提に設計する必要があります。大規模な設備更新より、今ある設備と現場体制で始められる範囲を見極めるほうが成果につながります。
段階導入では、最初に「記録する」、次に「見える化する」、その次に「予測・提案する」という順序で進めます。この順番にすると、現場が変化に慣れながら、データの精度も高められます。
既存設備を活かしながら始める導入順序
既存設備を活かす場合、最初から設備更新を前提にしないことが重要です。センサー追加、手入力、CSV出力、カメラ設置、既存PLCとの連携など、複数の方法を組み合わせれば、古い設備でも必要なデータを集められます。
導入順序は、現場の負担が少なく、管理者が効果を確認しやすいものから始めます。作業指示のデジタル化、進捗入力、設備稼働の記録、停止理由の分類、需要予測、品質異常検知の順が現実的です。
| 導入段階 | 主な取り組み | 現場で得られる効果 |
|---|---|---|
| 記録 | 作業完了、停止理由、検査結果を入力する | 工程ごとの実績が残る |
| 見える化 | 進捗ボード、稼働状況、遅延アラートを表示する | 現場確認の時間を減らせる |
| 予測 | 需要予測、納期遅延予測、品質異常候補を出す | 先回りした段取り調整ができる |
| 最適化 | 生産順序や人員配置の提案を行う | 属人化した判断を仕組み化できる |
小さく試してから本格導入に移すフロー
本格導入の前には、1ライン、1設備、1製品群などに絞った試行が有効です。たとえば、停止時間が多い加工設備だけで稼働記録を取り、1か月後に停止理由と段取り時間を確認します。効果が見えれば対象設備を増やし、見えなければ入力項目や取得方法を見直します。
試行では、成果指標を事前に決めます。進捗確認の時間、手書き転記の回数、停止理由の記録率、計画変更の反映時間などが適しています。
外部支援と内製化の組み合わせ方
外部支援は、AIモデルの選定やシステム構築だけでなく、データ項目の設計、現場ヒアリング、既存システムとの連携整理にも活用できます。一方で、日々の入力定着、現場ルールの更新、改善テーマの選定は、社内で持つべき領域です。
外部に任せる範囲と内製化する範囲を分けると、導入後の運用が安定します。AIzen株式会社では、現場業務の整理、業務アプリ化、AI連携、運用レビューまでを段階的に支援します。

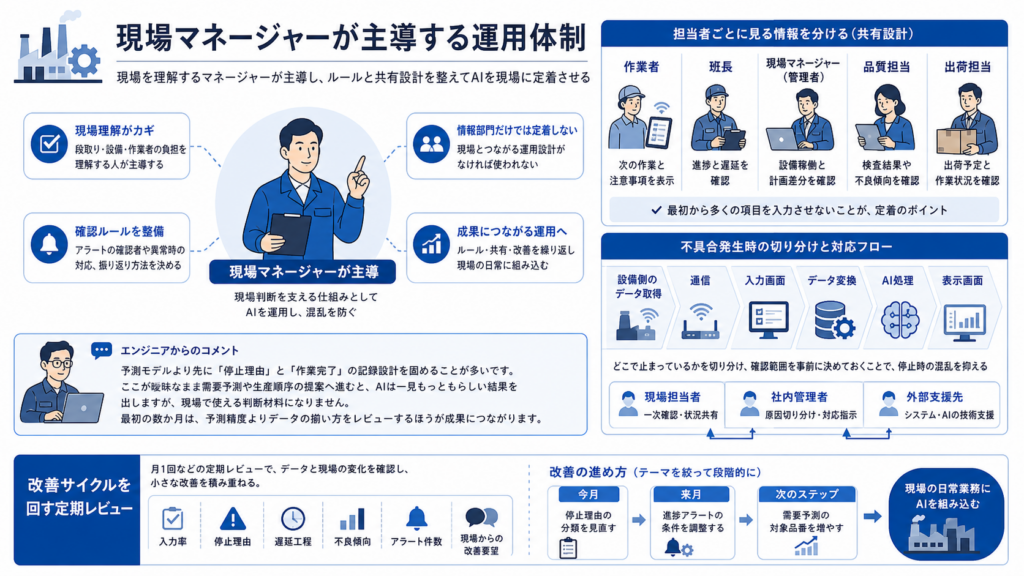

現場マネージャーが主導する運用体制

工程管理AIは、情報システム部門だけで導入しても現場に定着しません。日々の段取り、設備状況、作業者の負担を理解している現場マネージャーが主導し、確認ルールを整える必要があります。
AIは現場判断を支える仕組みです。どのアラートを誰が見るのか、異常が出たときに何を確認するのか、改善結果をどう振り返るのかを決めることで、導入後の混乱を防げます。
現場担当者が変化に追いつくための共有設計
新しい工程管理システムを入れると、現場担当者は入力作業や確認画面に慣れる必要があります。導入直後から多くの項目を入力させると、負担感が強まり、記録の抜け漏れが増えます。
共有設計では、作業者、班長、現場マネージャー、品質担当、出荷担当ごとに見る情報を分けます。作業者には次の作業と注意事項、班長には進捗と遅延、管理者には設備稼働と計画差分を見せます。
不具合発生時の切り分けと対応フロー
AIやIoTを使った工程管理では、データが取れない、進捗が更新されない、アラートが多すぎる、予測値が現場感覚と合わないといった不具合が起こります。このとき、原因をAIの精度だけに求めると対応が遅れます。
まず、設備側のデータ取得、通信、入力画面、データ変換、AI処理、表示画面のどこで止まっているかを分けます。現場担当者、社内管理者、外部支援先の確認範囲を決めておけば、停止時の混乱を抑えられます。
弊社エンジニアからのコメント:
工程管理AIの導入では、予測モデルより先に「停止理由」と「作業完了」の記録設計を固めることが多いです。ここが曖昧なまま需要予測や生産順序の提案へ進むと、AIは一見もっともらしい結果を出しますが、現場で使える判断材料になりません。最初の数か月は、予測精度よりデータの揃い方をレビューするほうが成果につながります。
改善サイクルを回す定期レビュー
工程管理AIは、導入して終わりではありません。月1回などの定期レビューで、入力率、停止理由、遅延工程、不良傾向、アラート件数、現場からの改善要望を確認します。レビューでは、AIの結果が正しいかだけでなく、現場の判断が早くなったかを見ます。
改善テーマは一度に増やしすぎないことが重要です。今月は停止理由の分類を見直す、来月は進捗アラートの条件を調整する、次に需要予測の対象品番を増やすという形で進めます。小さな改善を積み重ねることで、工程管理AIが現場の日常業務に組み込まれます。
まとめ
製造業の工程管理をAIで自動化するには、需要予測や最適化ツールを先に入れるのではなく、紙の指示書、口頭伝達、設備稼働の見えにくさを整理することから始めます。中小工場では、既存設備を活かし、記録、見える化、予測、最適化の順に段階導入するのが現実的です。
要点は、工程ごとの実績データを取れる状態にすること、データ整備には半年以上かかる前提で小さな自動化を並行すること、現場マネージャーが運用ルールと改善レビューを主導することです。
AIzen株式会社では、製造現場の業務整理、既存設備を前提にしたデータ収集、業務アプリ開発、AI連携までを支援しています。工程管理AIを導入したいが、どの工程から始めるべきか迷う場合は、現場ヒアリングと導入範囲の整理から無料でご相談いただけます。


コメント
